En octubre próximo por fin sería una realidad el suministro de electricidad en zonas de Olancho, desde la Represa Hidroeléctrica de Patuca III, confirmó el jueves el miembro de la Comisión Interventora de la Empresa Nacional de Energía Eléctrica (ENEE), Gabriel Perdomo.
Por el momento el proyecto está en una etapa de transición, donde Sinohydro la va a entregar a la estatal para realizar el proceso de comisionamiento.
También falta la capacitación y transferencia de conocimiento de los expertos chinos al personal que ya está plenamente identificado para desplazarse a tomar el control operativo y técnico de la planta.
Adicionalmente, están pendientes las pruebas de las turbinas y de las compuertas radiales con cargas y descargas de agua, al igual que de las subestaciones y despacho de energía.
“Si no existen problemas en las pruebas a principios de octubre podremos inyectar energía de acuerdo a un cronograma realista acercado a la situación de la represa”, indicó Gabriel Perdomo.

El embalse tiene un nivel máximo de 290 metros sobre el nivel del mar (msnm) y en este momento la comisión interventora ha girado instrucciones de que se mantenga en 287.5 metros.
Mientras, el nivel óptimo es de 285 msnm y el nivel bajo para operar es de 280, significan más de siete metros de agua de respaldo. “Es un nivel bastante prudente, no arriesgamos el tema de una crecida súbita río arriba y no tenemos que hacer descargas fuertes río abajo”, confió Perdomo.

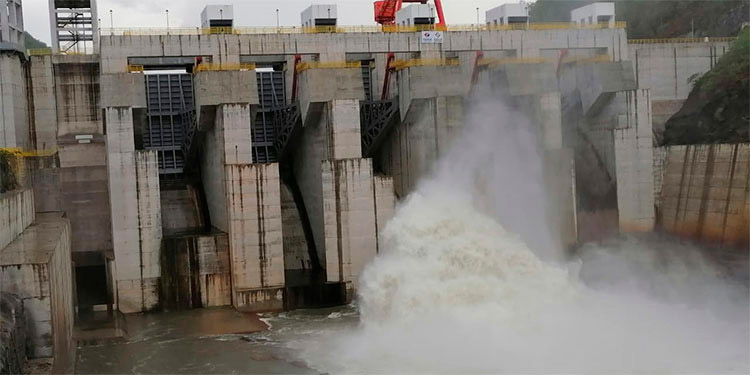

Con el nivel actual se descarga agua de forma controlada a manera de mantener un caudal que no genere problemas a la población que reside en los alrededores de parte de río abajo.
En condiciones de lluvias fuertes, el río Patuca mueve más de 1,500 metros cúbicos por segundo y con las compuertas abiertas de la hidroeléctrica tira 350 metros cúbicos por segundo.
“Todo eso significa un amplio margen que permite tranquilidad río abajo, el afluente será navegable considerando su importancia económica, ya que por allí sacan más de 70 mil libras de queso”, concluyó Gabriel Perdomo.
Ese proyecto será responsable de suministrarle al Sistema de Interconexión Nacional (SIN) 104 megavatios de energía limpia. Sin embargo, el Sindicato de Trabajadores de la ENEE, estima que iniciaría con con 60 por ciento de su capacidad, aún así, elevará sustancialmente en la disponibilidad de energía, además de mejorar el servicio eléctrico del departamento de Olancho y del país en general. (WH)
DATOS
Patuca III inició en 2011 a cargo la constructora asiática Sinohydro mediante un préstamo por 319 millones de dólares entre el gobierno hondureño y el Eximbank de China.
El costoso embalse, estimado en 550 millones de dólares, se esperaba que comenzaría a operar en el 2014, con la idea de abastecer especialmente a Olancho donde persisten los apagones, pero atrasos logísticos v financieros postergaron para 2018 la fecha de inicio.
Otras situaciones relacionadas con pagos de indemnizaciones, tomas de instalaciones, atrasos en las obras complementarias e incumplimiento de la empresa responsable de la limpieza del embalse, obligaron a postergar las pruebas de generación e inicio de operaciones, para finales de 2019 proceso infructuoso debido a la sequía.
